Dalam dunia manajemen proyek yang dinamis dan kompleks, penjadwalan yang efektif adalah kunci keberhasilan. Proyek yang terencana dengan baik, dengan alokasi sumber daya dan tenggat waktu yang jelas, memiliki peluang lebih besar untuk diselesaikan tepat waktu, sesuai anggaran, dan memenuhi ekspektasi pemangku kepentingan. Salah satu alat yang paling populer dan efektif untuk penjadwalan proyek adalah Gantt Chart.
Artikel ini akan membahas secara mendalam tentang Gantt Chart, mulai dari definisi, komponen, manfaat, cara membuatnya, contoh implementasi, hingga tips dan trik untuk mengoptimalkan penggunaannya.
Apa itu Gantt Chart?

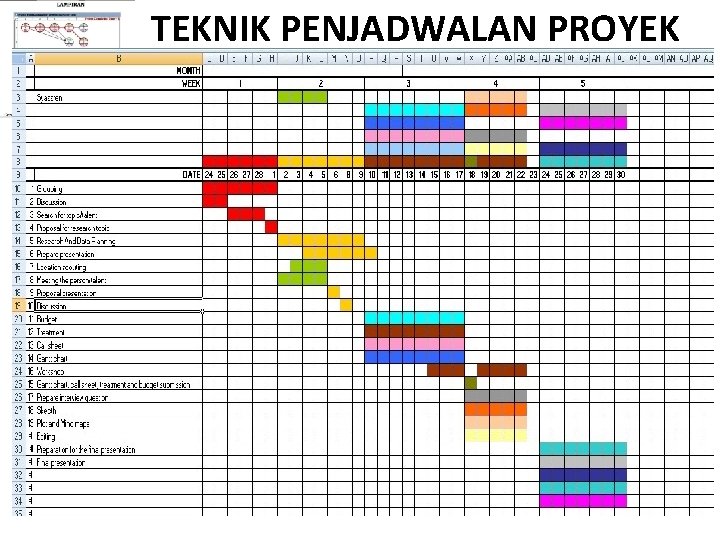

Gantt Chart, dinamai dari Henry Gantt yang merancangnya pada awal abad ke-20, adalah sebuah diagram batang horizontal yang memvisualisasikan jadwal proyek. Diagram ini menampilkan daftar tugas yang perlu diselesaikan, durasi masing-masing tugas, tanggal mulai dan selesai, serta hubungan ketergantungan antar tugas. Secara visual, Gantt Chart memberikan gambaran yang jelas tentang progres proyek, memungkinkan manajer proyek untuk mengidentifikasi potensi masalah dan mengambil tindakan korektif sebelum berdampak signifikan.
Komponen Utama Gantt Chart
Sebuah Gantt Chart terdiri dari beberapa komponen penting yang bekerja sama untuk memberikan informasi yang komprehensif tentang jadwal proyek:
- Daftar Tugas (Task List): Kolom di sisi kiri diagram yang mencantumkan semua tugas yang perlu diselesaikan dalam proyek. Tugas-tugas ini dapat diuraikan menjadi sub-tugas yang lebih kecil untuk meningkatkan detail dan visibilitas.
- Batang (Bars): Representasi visual dari durasi setiap tugas. Panjang batang menunjukkan perkiraan waktu yang dibutuhkan untuk menyelesaikan tugas tersebut.
- Tanggal Mulai dan Selesai (Start and End Dates): Menunjukkan kapan setiap tugas dijadwalkan untuk dimulai dan selesai. Informasi ini sangat penting untuk memantau progres dan mengidentifikasi potensi keterlambatan.
- Ketergantungan (Dependencies): Garis atau panah yang menghubungkan tugas-tugas yang saling bergantung. Ini menunjukkan bahwa satu tugas harus diselesaikan sebelum tugas lainnya dapat dimulai. Jenis ketergantungan yang umum meliputi:
- Finish-to-Start (FS): Tugas B tidak dapat dimulai sampai Tugas A selesai.
- Start-to-Start (SS): Tugas B tidak dapat dimulai sampai Tugas A dimulai.
- Finish-to-Finish (FF): Tugas B tidak dapat selesai sampai Tugas A selesai.
- Start-to-Finish (SF): Tugas B tidak dapat selesai sampai Tugas A dimulai (jarang digunakan).
- Milestone: Titik penting dalam proyek yang menandai pencapaian signifikan. Milestone biasanya direpresentasikan sebagai berlian atau simbol khusus lainnya.
- Sumber Daya (Resources): Menunjukkan sumber daya (orang, peralatan, material) yang dialokasikan untuk setiap tugas.
- Progress: Menunjukkan persentase penyelesaian setiap tugas. Ini memungkinkan manajer proyek untuk melacak kemajuan dan mengidentifikasi tugas yang tertinggal.
- Tanggal Hari Ini (Today’s Date): Garis vertikal yang menunjukkan tanggal saat ini, memungkinkan perbandingan visual antara progres yang direncanakan dan progres aktual.
Manfaat Penggunaan Gantt Chart dalam Manajemen Proyek
Penggunaan Gantt Chart memberikan banyak manfaat bagi manajemen proyek, antara lain:
- Visualisasi Jadwal Proyek: Gantt Chart memberikan representasi visual yang jelas dan mudah dipahami tentang jadwal proyek, memungkinkan semua pemangku kepentingan untuk memahami alur kerja dan tenggat waktu.
- Perencanaan yang Lebih Baik: Proses pembuatan Gantt Chart memaksa manajer proyek untuk memecah proyek menjadi tugas-tugas yang lebih kecil dan terkelola, memperkirakan durasi masing-masing tugas, dan mengidentifikasi ketergantungan antar tugas. Ini menghasilkan perencanaan yang lebih komprehensif dan realistis.
- Pemantauan Progres yang Efektif: Gantt Chart memungkinkan manajer proyek untuk memantau progres proyek secara real-time. Dengan membandingkan progres yang direncanakan dengan progres aktual, manajer proyek dapat mengidentifikasi potensi masalah dan mengambil tindakan korektif tepat waktu.
- Alokasi Sumber Daya yang Optimal: Gantt Chart membantu manajer proyek untuk mengalokasikan sumber daya secara efisien. Dengan melihat tugas-tugas yang membutuhkan sumber daya tertentu, manajer proyek dapat memastikan bahwa sumber daya tersedia saat dibutuhkan.
- Komunikasi yang Lebih Baik: Gantt Chart merupakan alat komunikasi yang efektif untuk berbagi informasi tentang jadwal proyek dengan semua pemangku kepentingan. Ini membantu untuk memastikan bahwa semua orang berada di halaman yang sama dan memahami peran mereka dalam proyek.
- Identifikasi Jalur Kritis (Critical Path): Jalur kritis adalah urutan tugas yang paling panjang dalam proyek. Menunda salah satu tugas di jalur kritis akan menunda seluruh proyek. Gantt Chart membantu manajer proyek untuk mengidentifikasi jalur kritis dan memprioritaskan tugas-tugas tersebut.
- Manajemen Risiko yang Proaktif: Dengan memvisualisasikan potensi keterlambatan dan ketergantungan, Gantt Chart membantu manajer proyek untuk mengidentifikasi dan mengelola risiko proyek secara proaktif.
Cara Membuat Gantt Chart
Membuat Gantt Chart dapat dilakukan secara manual menggunakan kertas dan pensil, atau menggunakan perangkat lunak manajemen proyek. Berikut adalah langkah-langkah umum untuk membuat Gantt Chart:
- Definisikan Proyek: Tentukan tujuan, ruang lingkup, dan hasil yang diharapkan dari proyek.
- Uraikan Tugas: Pecah proyek menjadi tugas-tugas yang lebih kecil dan terkelola. Pastikan setiap tugas memiliki deskripsi yang jelas dan dapat diukur.
- Perkirakan Durasi Tugas: Perkirakan waktu yang dibutuhkan untuk menyelesaikan setiap tugas. Gunakan data historis, pendapat ahli, atau teknik estimasi lainnya.
- Identifikasi Ketergantungan: Tentukan hubungan ketergantungan antar tugas. Identifikasi tugas mana yang harus diselesaikan sebelum tugas lain dapat dimulai.
- Alokasikan Sumber Daya: Alokasikan sumber daya (orang, peralatan, material) untuk setiap tugas.
- Buat Bagan: Gambarkan daftar tugas di sisi kiri diagram, dengan batang horizontal yang mewakili durasi setiap tugas. Tunjukkan tanggal mulai dan selesai untuk setiap tugas.
- Tentukan Milestone: Tandai titik-titik penting dalam proyek dengan milestone.
- Tunjukkan Ketergantungan: Hubungkan tugas-tugas yang saling bergantung dengan garis atau panah.
- Lacak Progres: Perbarui Gantt Chart secara berkala untuk mencerminkan progres aktual. Gunakan warna atau simbol untuk menunjukkan tugas yang selesai, sedang berjalan, atau tertunda.
- Review dan Sesuaikan: Tinjau Gantt Chart secara berkala dan sesuaikan sesuai kebutuhan. Perubahan ruang lingkup, penundaan, atau masalah lainnya dapat memerlukan penyesuaian jadwal.
Contoh Implementasi Gantt Chart
Berikut adalah contoh sederhana implementasi Gantt Chart untuk proyek pengembangan website:
Tugas | Durasi (Hari) | Tanggal Mulai | Tanggal Selesai | Ketergantungan | Sumber Daya |
---|---|---|---|---|---|
Perencanaan Proyek | 2 | 2023-10-26 | 2023-10-27 | Manajer Proyek | |
Desain Website | 5 | 2023-10-28 | 2023-11-01 | Perencanaan | Desainer |
Pengembangan Frontend | 7 | 2023-11-02 | 2023-11-09 | Desain | Developer |
Pengembangan Backend | 10 | 2023-11-02 | 2023-11-12 | Desain | Developer |
Integrasi Frontend & Backend | 3 | 2023-11-13 | 2023-11-15 | Frontend, Backend | Developer |
Pengujian Website | 3 | 2023-11-16 | 2023-11-18 | Integrasi | Tester |
Peluncuran Website | 1 | 2023-11-19 | 2023-11-19 | Pengujian | Manajer Proyek |
Dalam contoh ini, kita dapat melihat dengan jelas daftar tugas, durasi, tanggal mulai dan selesai, ketergantungan, dan sumber daya yang dialokasikan untuk setiap tugas. Gantt Chart ini memungkinkan manajer proyek untuk memantau progres proyek, mengidentifikasi potensi masalah, dan mengambil tindakan korektif.
Tips dan Trik Mengoptimalkan Penggunaan Gantt Chart
Berikut adalah beberapa tips dan trik untuk mengoptimalkan penggunaan Gantt Chart:
- Gunakan Perangkat Lunak Manajemen Proyek: Perangkat lunak manajemen proyek menyediakan fitur-fitur canggih untuk membuat dan mengelola Gantt Chart, seperti pelacakan progres otomatis, alokasi sumber daya, dan analisis jalur kritis.
- Libatkan Tim Proyek: Libatkan tim proyek dalam proses pembuatan Gantt Chart untuk memastikan bahwa semua orang memahami jadwal dan peran mereka.
- Perbarui Gantt Chart Secara Berkala: Perbarui Gantt Chart secara berkala untuk mencerminkan progres aktual dan perubahan jadwal.
- Gunakan Warna dan Simbol: Gunakan warna dan simbol untuk membedakan tugas-tugas yang berbeda dan menyoroti informasi penting.
- Fokus pada Jalur Kritis: Prioritaskan tugas-tugas di jalur kritis untuk memastikan bahwa proyek selesai tepat waktu.
- Gunakan Milestone Secara Efektif: Gunakan milestone untuk menandai pencapaian signifikan dan memotivasi tim proyek.
- Fleksibel dan Adaptif: Bersiaplah untuk menyesuaikan Gantt Chart sesuai kebutuhan. Perubahan ruang lingkup, penundaan, atau masalah lainnya dapat memerlukan penyesuaian jadwal.
- Gunakan Gantt Chart untuk Komunikasi: Gunakan Gantt Chart sebagai alat komunikasi untuk berbagi informasi tentang jadwal proyek dengan semua pemangku kepentingan.
Kesimpulan
Gantt Chart adalah alat yang ampuh untuk penjadwalan proyek yang efektif. Dengan memvisualisasikan jadwal proyek, mengidentifikasi ketergantungan, dan melacak progres, Gantt Chart membantu manajer proyek untuk merencanakan, melaksanakan, dan mengendalikan proyek dengan sukses. Dengan mengikuti panduan dan tips yang diuraikan dalam artikel ini, Anda dapat mengoptimalkan penggunaan Gantt Chart dan meningkatkan peluang keberhasilan proyek Anda. Dalam era digital ini, memanfaatkan perangkat lunak manajemen proyek dengan fitur Gantt Chart yang canggih adalah investasi yang bijaksana untuk meningkatkan efisiensi dan efektivitas manajemen proyek.
